THI CÔNG NHÀ PHỐ - CHỊ NGÂN

               MẶT TIỀN NHÀ CHỊ NGÂN

Thép sàn được gia công và lắp đặt đúng quy cách, đúng vị trí, đảm bảo khoảng cách lớp bê tông bảo vệ. Cốp pha được lắp chắc chắn, không cong vênh.
Bê tông sàn được, đầm dùi kỹ, đảm bảo bê tông đặc chắc, không rỗ. Cuối cùng tiến hành bảo dưỡng bê tông theo đúng quy trình.

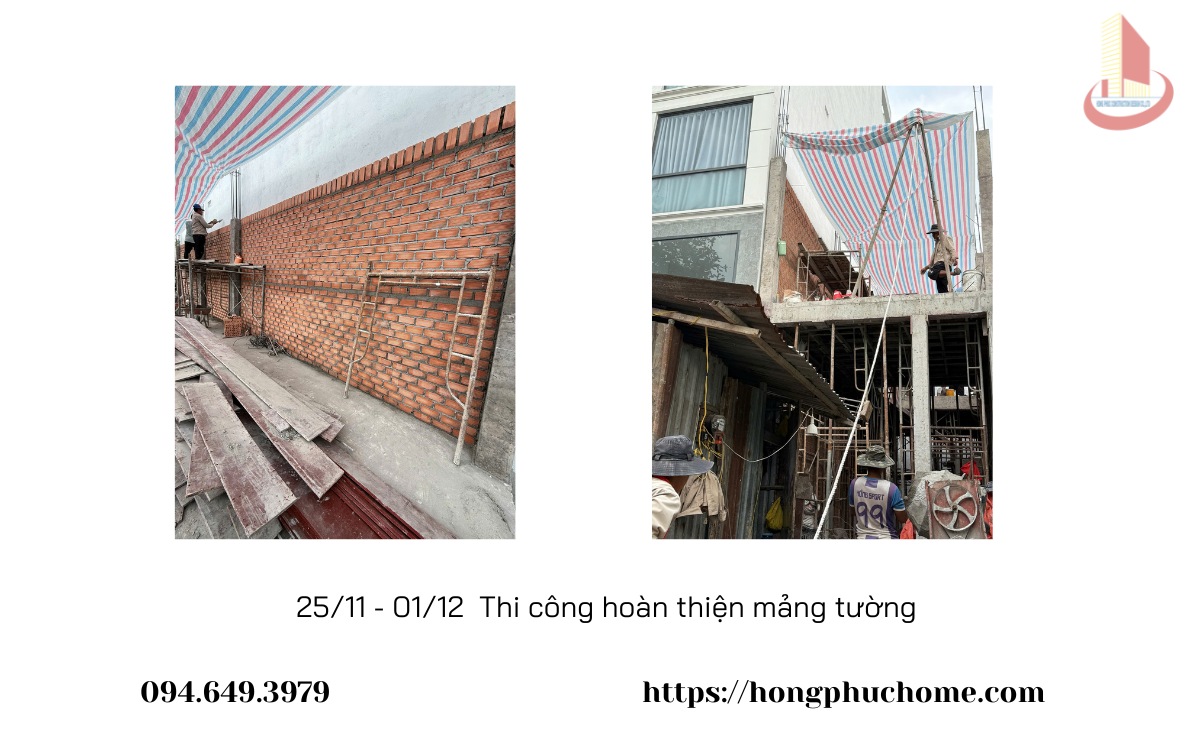

Tiến hành xây tường bằng gạch Vin theo đúng thiết kế. Mạch vữa được canh đều, tường xây thẳng hàng, kiểm tra độ phẳng liên tục trong quá trình thi công. Công nhân đứng trên giàn giáo để xây các mảng tường cao, đảm bảo an toàn lao động. Vật tư gạch, xi măng, vữa đầy đủ đảm bảo thi công đúng tiến độ.



Sau khi đổ sàn, tiến hành che chắn bề mặt và bắt đầu bảo dưỡng bê tông ngay khi bê tông se mặt. Duy trì độ ẩm liên tục bằng cách tưới nước đều trên bề mặt, tránh để bê tông khô nứt. Khu vực sàn được bao che, hạn chế tác động trực tiếp của nắng, gió và người đi lại. Kiểm tra bề mặt sàn mỗi ngày, bảo đảm không xuất hiện vết nứt hoặc bong tróc. Không để đọng nước quá mức trên bề mặt; duy trì độ ẩm phù hợp theo quy trình kỹ thuật.

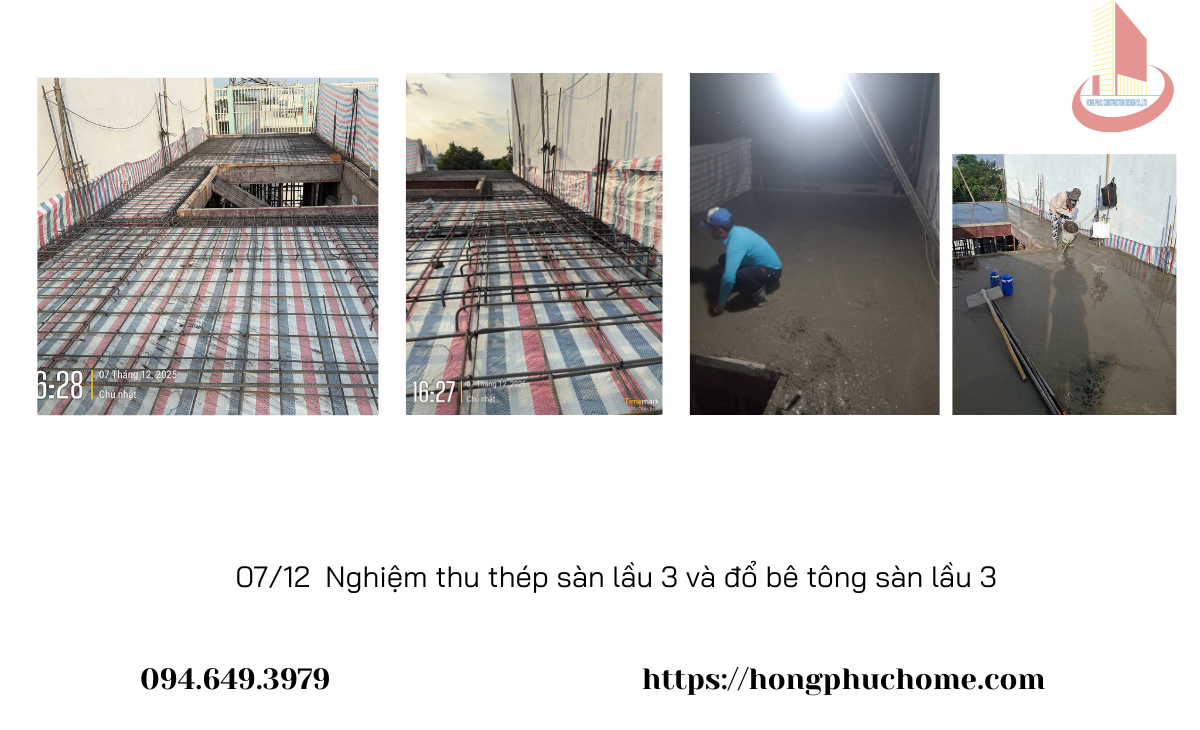

Hoàn thành nghiệm thu cốt thép sàn lầu 3 (kiểm tra bố trí thép, buộc thép, mối nối, kích thước ô thép và khoảng bảo vệ). Tiếp theo tiến hành đổ bê tông, đầm kỹ, sàn bằng phẳng. Tiến hành bảo dưỡng ẩm ngay sau đổ để đảm bảo đóng rắn. Giám sát: kỹ sư hiện trường.

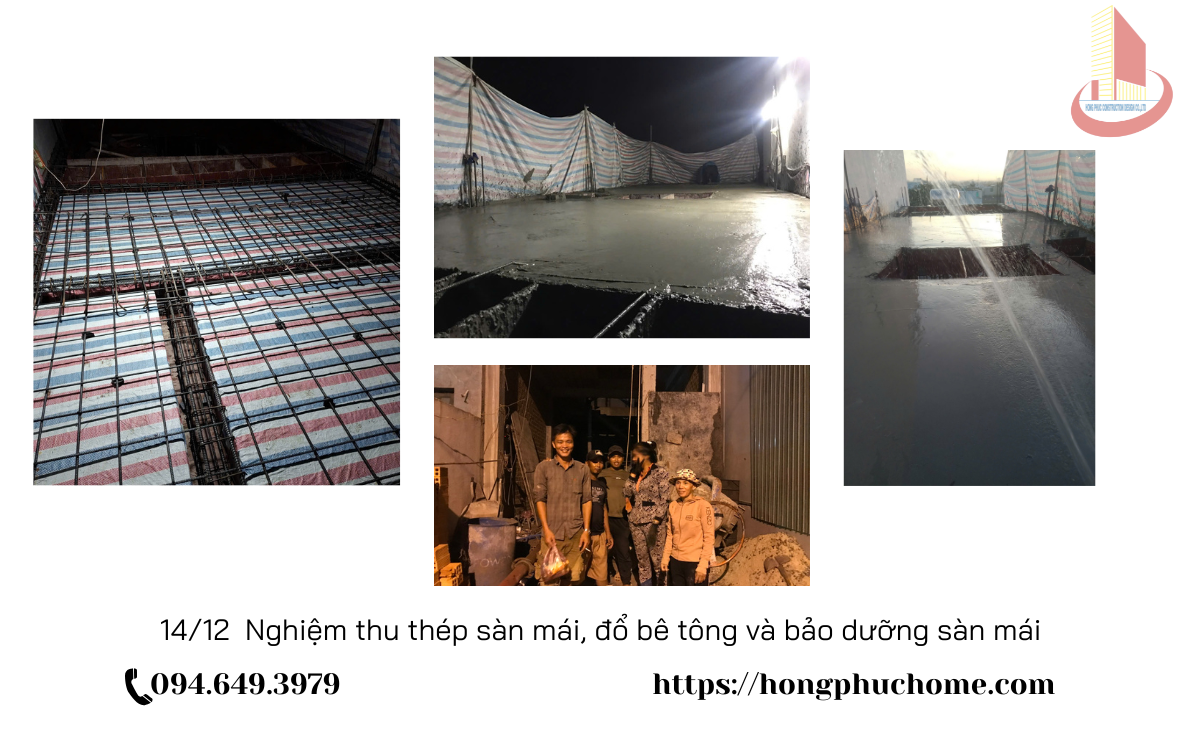

Ngày 14/12 tiến hành nghiệm thu cốt thép sàn mái. Tối cùng ngày thực hiện công tác đổ bê tông sàn mái theo đúng quy trình kỹ thuật. Sáng ngày thứ 2(15.12), sau khi đổ bê tông tiến hành tưới nước bảo dưỡng bê tông sàn mái. Đến thời điểm hiện tại, công trình đã hoàn thành toàn bộ các hạng mục bê tông từ móng đến sàn mái trong thời gian chưa đầy 01 tháng.

(Đang cập nhật tiến độ)
